Napredak radova na RCGO Piškornica: Tijekom srpnja značajno unaprijeđena infrastruktura i sustavi zaštite okoliša

Tijekom srpnja 2025. godine intenzivno su se odvijali radovi na području Regionalnog centra za gospodarenje otpadom (RCGO) Piškornica, s posebnim fokusom na dvije ključne faze projekta – Fazu 2-10 (Odlagalište neopasnog otpada) i Fazu 2-4 (Upravna zgrada). Provedene aktivnosti predstavljaju nastavak sustavne izgradnje i modernizacije infrastrukture centra, uz naglasak na ekološku održivost i sigurnost.

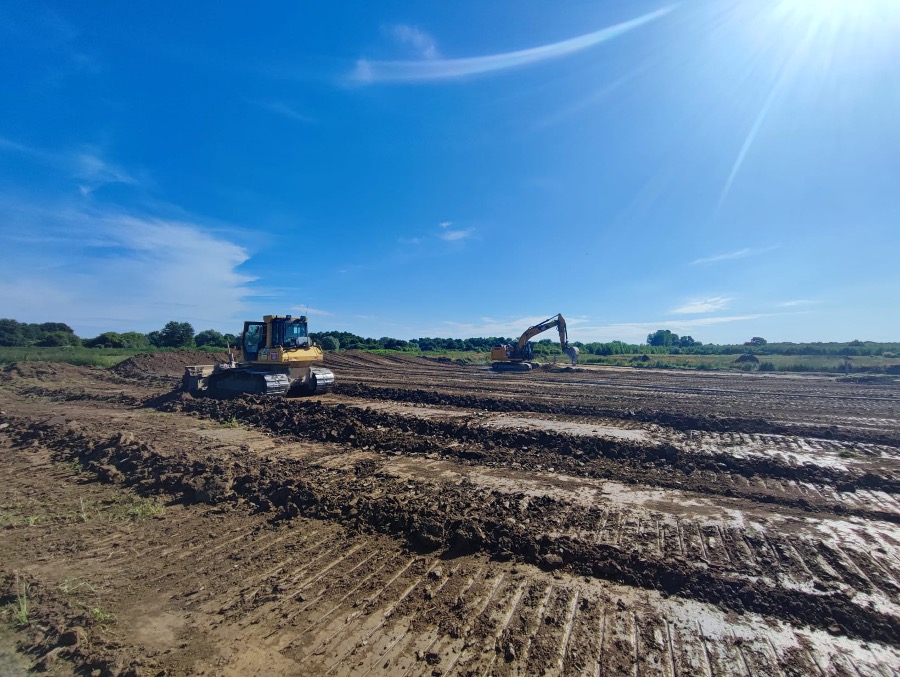

U sklopu Faze 2-10, izvedeni su radovi navoženja drugog sloja gline na kazetama 1 i 2, čime se osigurava bolja stabilnost i nepropusnost odlagališnih tijela. Istovremeno je provedeno valjanje kazeta 4 i 5, s ciljem postizanja optimalne zbijenosti tehnološkog sloja, kao i nasipavanje obodne prometnice na zapadnom dijelu lokacije, čime je unaprijeđena unutarnja prometna povezanost gradilišta.

Jedan od važnijih aspekata srpanjskih aktivnosti bila je i ugradnja geosintetičkih materijala, koji dodatno doprinose učinkovitosti sustava drenaže i zaštite okoliša. Geosintetici u ovom kontekstu imaju višestruku ulogu – djeluju kao barijere i filteri koji omogućuju kontrolirano prikupljanje i odvodnju procijednih voda, sprječavaju prodiranje štetnih tvari u tlo i podzemne vode te smanjuju rizik od onečišćenja šireg područja. Time se osigurava dugoročna stabilnost sustava i očuvanje prirodnih resursa u neposrednom okruženju.

Dodatno, na međunasipu je navožen sloj visine 30 cm, a na gradilište su dopremljene drenažne i pune cijevi potrebne za daljnje faze izgradnje sustava za odvodnju procijednih voda, čime se dodatno osnažuje tehnička infrastruktura gospodarenja otpadom.

Unatoč promjenjivim vremenskim uvjetima, svi radovi na odlagalištu odvijaju se prema planiranoj dinamici, uz kontinuirano provođenje mjera zaštite tla, voda i sigurnosti radnika.

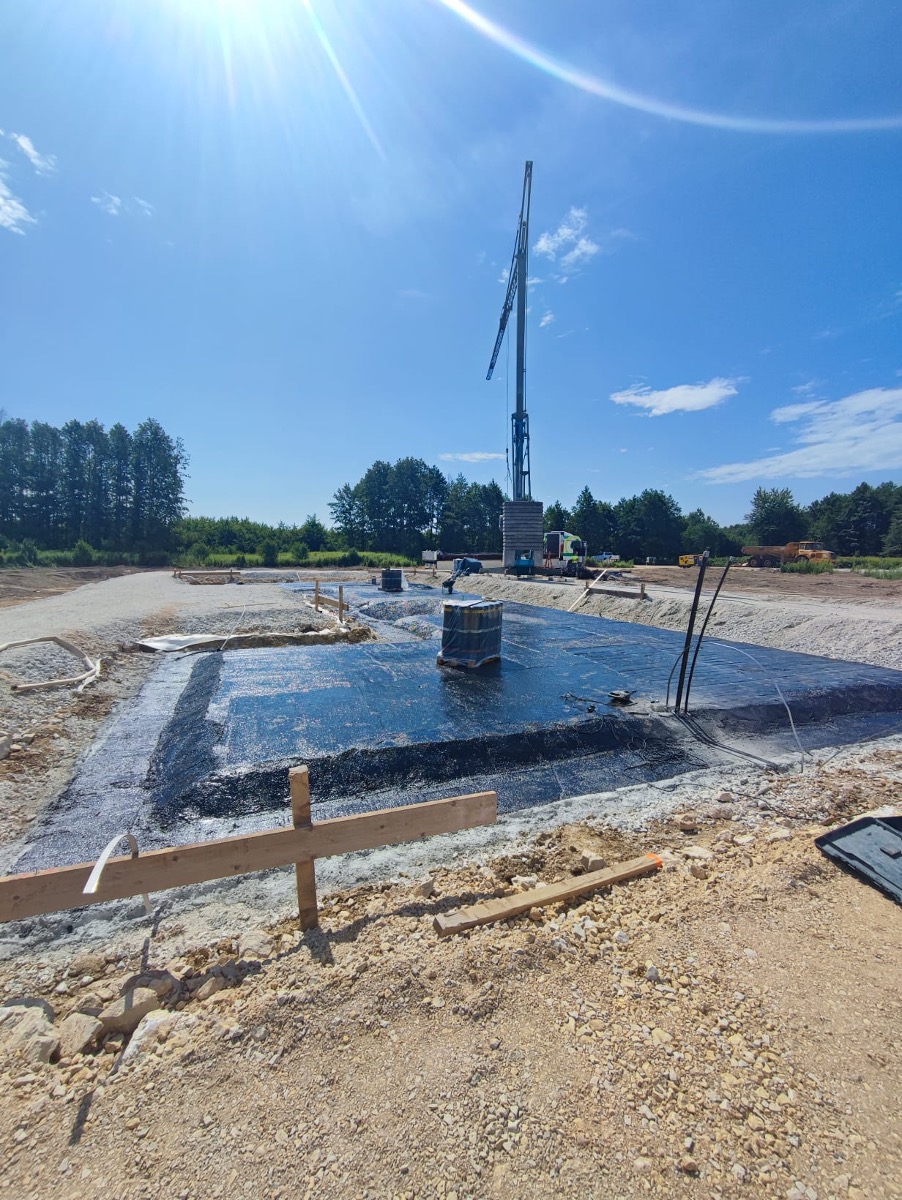

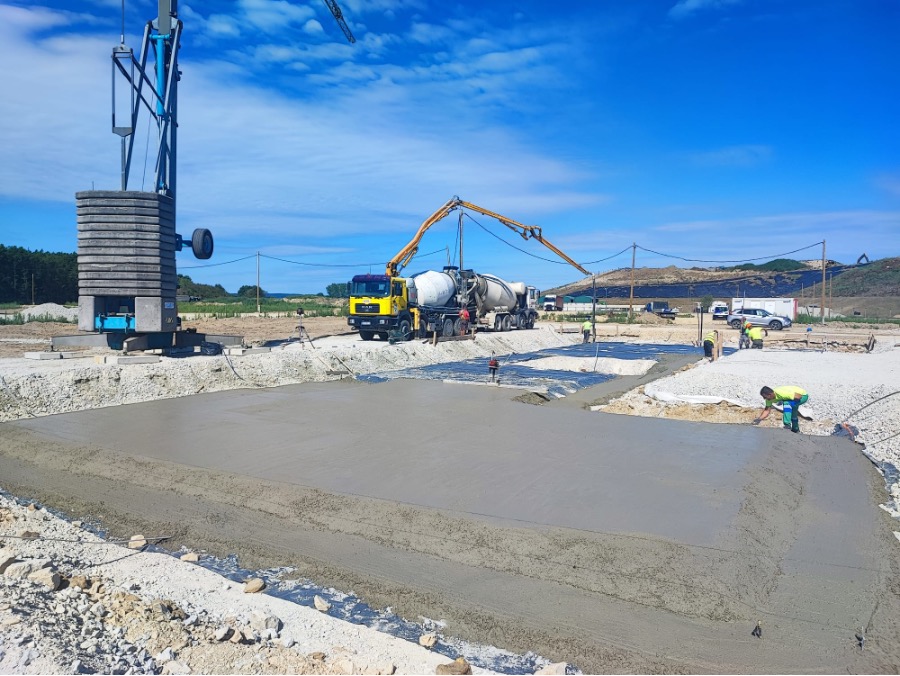

U Fazi 2-4, koja se odnosi na izgradnju Upravne zgrade, dovršeni su zemljani iskopi te je pripremljeno temeljno tlo za daljnju izgradnju. Nakon toga uslijedila je doprema i zbijanje kamenog materijala kako bi se osigurala čvrsta i stabilna podloga. Uspješno je izvedeno i betoniranje podložnog sloja te hidroizolacija ispod armirano-betonske podne ploče, čime se osigurava zaštita konstrukcije od vlage i produljuje njezin vijek trajanja.

Radovi na Upravnoj zgradi odvijaju se u skladu s planiranom dinamikom, uz strogu kontrolu kvalitete materijala i sigurnosnih protokola.

O svim daljnjim aktivnostima na gradilištu RCGO Piškornica javnost će biti pravovremeno obaviještena putem naše službene internetske stranice.
